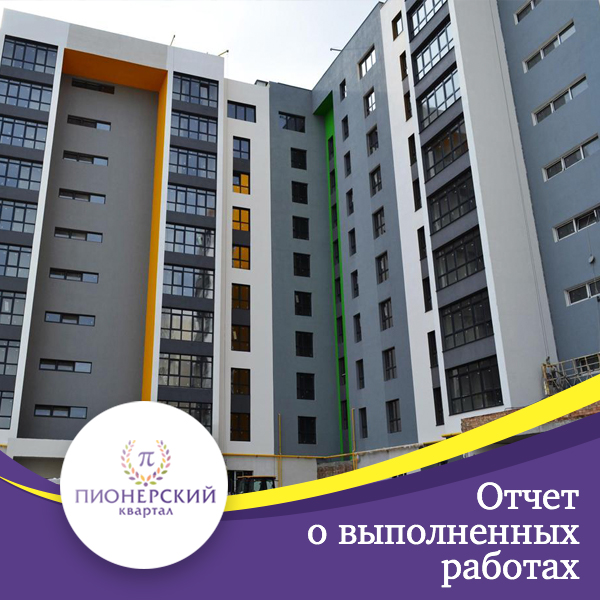

І. Франка, 67
1 Секція
Завершені роботи по обробці місць загального користування.
Завершені роботи по монтажу касетного алюмінієвого фасаду.
Закінчуються роботи по обробці фасаду.
Фасад вхідної групи готовий під фарбування.
Завершені роботи по введенню інженерних мереж до будинку (каналізація, вода, зливова каналізація, дренаж).
Завершені роботи по внутрішньому укладанні труб газопроводу.
Завершені роботи по влаштуванню вхідної групи.
Завершені роботи по влаштуванню гідроізоляції терас 2 поверху.
Виконуються роботи з гідроізоляції деформаційного шва в нежитлових приміщеннях.
Виконуються роботи з благоустрою території вздовж вул. Стуса.
Виконуються роботи з підготовки майданчика до благоустрою внутрішньої частини будинку (двір).
2 Секція
Завершуються роботи по обробці фасаду.
Завершені роботи по введенню інженерних мереж до будинку (каналізація, вода, зливова каналізація, дренаж).
Виконуються роботи по обробці фасаду вхідної групи.
Завершені роботи по влаштуванню гідроізоляції терас 2 поверху.
Виконуються роботи з гідроізоляції деформаційного шва в нежитлових приміщеннях.
Завершені роботи по влаштуванню вхідної групи.
Виконують роботи з благоустрою території вздовж вул. Стуса.
Виконуються роботи з підготовки майданчика до благоустрою внутрішньої частини будинку (двір).
3 Секція
Завершуються роботи по обробці фасаду.
Завершені роботи по обробці місць загального користування.
Завершені роботи по введенню інженерних мереж до будинку (каналізація, вода, зливова каналізація, дренаж).
Завершені роботи по влаштуванню гідроізоляції терас 2 поверху.
Виконуються роботи по обробці фасаду вхідної групи.
Завершені роботи по влаштуванню вхідної групи.
Виконуються роботи з благоустрою території на торці будинку і території дворової частини.
Молодіжна, 30 а (Піонерська, 30 а)
1 Секція
Завершені штукатурні роботи.
Завершені стяжечні роботи на 2-3, 6-7 поверхах. У роботі 4 поверх.
Виконані роботи по розводці холодної і гарячої води в квартирах по 8 поверх, в роботі 9 поверх.
Виконуються роботи по обробці фасаду. Фасад вже готовий під фарбування.
Розпочаті роботи по обробці місць загального користування.
Завершуються роботи з монтажу касетного алюмінієвого фасаду.
2 Секція
Завершені штукатурні роботи.
Виконані роботи по розводці холодної і гарячої води.
Виконані стяжечні роботи на поверхах.
Завершені роботи по установці дверей на поверхах.
Проводяться роботи по обробці місць загального користування.
Початковий етап виконали на сходових маршах, стіни коридорів вже готові під фарбування. Пофарбували в 1 шар (9,8,7 поверхи).
Виконуються роботи по обробці фасаду.
Розпочаті роботи з фарбування фасаду.
Завершують роботи по монтажу касетного алюмінієвого фасаду.
Молодіжна, 30 (Піонерська, 30)
1 Секція
Завершені роботи по монтажу перекриття 10 поверху.
Проводяться роботи з бетонування машинного відділення.
Проведені роботи по цегляній кладці 9 поверху.
Виконуються роботи по цегляній кладці парапетів і димоходів.
Виконані роботи з монтажу вікон 9 поверху.
Виконуються штукатурні роботи на 8 поверсі.
Приступили до початкового етапу обробки місць загального користування.
Виконані роботи по розводці водопроводу на 2-3 поверхах.
2 Секція
Завершені роботи по монтажу перекриття 10 поверху.
Проводяться роботи з бетонування машинного відділення.
Проведені роботи по цегляній кладці 8 поверху.
Виконані роботи з встановлення вікон 7 поверху.
Проводяться штукатурні роботи на 2 поверсі.
3 Секція
Завершені роботи по монтажу перекриття 10 поверху.
Проводяться роботи з бетонування машинного відділення.
Проводяться роботи по цегляній кладці на 8 поверсі.
Виконані роботи з монтажу вікон 7 поверху.
Проводяться штукатурні роботи 2 поверху.
